Nanairo
なないろバックオフィスNANAIRO BACKOFFICE

【2026年最新】持続化補助金(第19回)の公募スケジュール完全版|申請開始日・締切・様式4期限まで

【2026年最新】持続化補助金(第19回)の公募スケジュール完全版|申請開始日・締切・様式4期限まで
Nanairo
なないろNANAIRO

持続化補助金(第19回)の公募スケジュール完全版

申請締切(4/30)だけを見て動くと危険。様式4(4/16)を本命期限として逆算する実務の考え方を整理します。

【2026年3月2日更新】

小規模事業者持続化補助金(一般型・通常枠)は、販路開拓や生産性向上の取組を支援する、事業者の利用が多い補助金です。第19回公募は、申請締切(4月30日)だけを見て動くと失敗しやすい構造になっています。理由は、商工会・商工会議所が発行する事業支援計画書(様式4)の「発行受付締切」が、申請締切より先に来るからです。

この記事では、2026年の第19回公募について、公式に公表されている日程を整理した上で、いつまでに何を準備すれば安全に間に合うのかを、行政書士の実務目線で具体化します。なお、運用や必要書類は改定されることがあるため、最終的には最新の公募要領・公式サイトで必ず確認してください。

1.第19回公募スケジュールの全体像

第19回で押さえるべき日程は、次の4点です。

  • 公募要領公開日
  • 申請受付開始日
  • 様式4(事業支援計画書)発行の受付締切
  • 申請受付締切(最終提出締切)

結論から言うと、実務上の最重要期限は4) ではなく3) です。様式4が間に合わないと、申請締切に間に合わせても申請が成立しない(または受付に至らない)リスクが高くなります。第19回は「4月30日まで」ではなく「4月16日まで」という感覚で逆算するのが安全です。

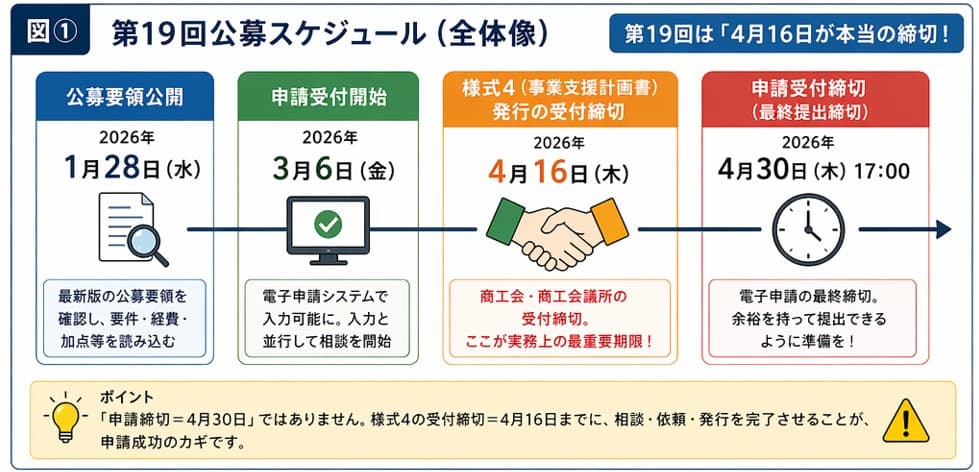

1.1 公式発表されている日程一覧(第19回)

商工会地区の案内ページでは、次の日程が示されています。

  • 公募要領公開:2026年1月28日(水)
  • 申請受付開始:2026年3月6日(金)
  • 申請受付締切:2026年4月30日(木)
  • 様式4(事業支援計画書)発行の受付締切:2026年4月16日(木)

また、商工会議所地区の案内では、申請締切の時刻(17:00)まで示されている場合があります。締切日だけでなく締切時刻まで確認し、当日は余裕を持って提出できるよう準備しましょう。

参考:商工会地区のスケジュール掲載ページ

https://www.jizokukanb.com/jizokuka_r6h/shinsei.html

1.2 まず確認すべき「自社は商工会地区か、商工会議所地区か」

持続化補助金は、事業所所在地の管轄により、主に商工会地区と商工会議所地区に分かれます。この区分が変わると、相談窓口、様式4の発行手続き、案内ページ、FAQの参照先が変わります。スケジュール管理の第一歩は、日程表を作る前に「自社がどちらの地区か」を確定させることです。

2.最重要ポイントは「様式4の締切が申請締切より先に来る」こと

2.1 様式4(事業支援計画書)とは何か

様式4は、商工会・商工会議所が申請内容を確認し、支援機関として関与したことを示す書類です。申請者が自力で作成する様式ではなく、窓口で相談や確認を受けた上で発行される性質があります。第19回では、この様式4の発行受付締切が4月16日に設定されています。

2.2 なぜ「様式4が間に合わない」事故が起きるのか

現場で多いのは、次のような思い込みです。

  • 申請締切(4月30日)だけを見て4月に入ってから準備を始める
  • 様式4は相談した当日に出ると考える
  • 計画書が未完成でも先に様式4だけ頼めると思う
  • 商工会等はいつでも予約なしで対応してくれると思う

しかし実際には、相談枠が限られていることや、内容の修正依頼が入ること、窓口の発行手続きに日数がかかることがあります。結果として、申請締切には間に合いそうでも、様式4の受付期限に間に合わず申請自体が止まる、という状況が起こります。

2.3 実務上の結論:第19回は「4月16日が本当の締切」

スケジュール管理のコツは単純です。締切を2つ作り、前倒しの締切を本命扱いすることです。

  • 本命締切:4月16日(様式4の受付締切)
  • 予備締切:4月30日 17:00(申請の最終締切)

この考え方に変えるだけで、締切直前のリスクが大幅に下がります。

3.申請受付開始(3月6日)までにやること

3.1 1月下旬から2月上旬:公募要領を最新版で読み込む

公募要領は「一度読んで終わり」ではなく、申請準備に直結するチェック項目の集合です。特に次の3点は、早い段階で自社に当てはめて整理してください。

  • 申請枠と要件(一般型・通常枠か、他枠か)
  • 補助対象経費と対象外経費(買っていいもの、ダメなもの)
  • 加点・特例(該当する場合の追加作業、追加書類)

公募要領は版が更新されることがあるため、必ず最新版を確認して読み進めるのが安全です。

3.2 2月中旬まで:経営計画と補助事業計画の骨子を固める

様式4を依頼するには、商工会等で相談できる程度に計画の骨子が必要です。遅くとも2月中旬までに、次の内容を文章の形で説明できる状態を作っておくとスムーズです。

  • 現状(売上推移、顧客層、販路、課題)
  • 課題(なぜ伸びないのか、どこで詰まっているのか)
  • 取組内容(何を実施し、何に支出するのか)
  • 効果(販路開拓や生産性向上にどうつながるか)
  • 成果見込み(売上・受注・客数など、想定する変化)

ポイントは、抽象語で終わらせず、事実や数字を一つでも入れることです。例えば「集客を強化する」ではなく「既存客比率が高く新規が伸びていないため、広告・導線改善で新規比率を上げる」といった形にすると、相談も添削も早くなります。

3.3 2月下旬まで:見積取得と実行体制の段取りを作る

補助金は採択されても、すぐに自由に発注できるわけではありません。交付決定前の発注・支払いは対象外になるリスクがあるため、見積の準備や取引先との調整は「前倒しで準備し、実行は交付決定後にできる形」に整える必要があります。

この段階で最低限やるべきことは次の通りです。

  • 見積依頼先を決める(何社必要かは要領で確認)
  • 納期や実施スケジュールの目安を取る
  • 事業実施期間内に完了できる工程表のたたき台を作る
  • 誰が実務を担当するか(社内の役割分担)を決める

▶ 関連記事:持続化補助金の申請手順を時系列で解説|準備〜提出まで

4.様式4締切(4月16日)までにやること

4.1 3月上旬:受付開始と同時に入力・相談ができる状態にする

申請受付開始は3月6日です。ここから「入力しながら考える」運用だと、様式4の期限に間に合いにくくなります。理想は、3月6日の時点で次の状態にしておくことです。

  • 経営計画と補助事業計画が概ね文章化されている
  • 経費の内訳と見積の整合が取れている
  • 添付書類の洗い出しが終わっている
  • 加点・特例を狙うなら、根拠資料の準備に着手している

4.2 3月中旬から4月上旬:商工会等へ相談し、様式4の発行依頼を完了させる

様式4は、計画内容の確認を受けて発行される性質があるため、相談が1回で終わらない場合もあります。地域によっては予約制、相談枠が限られる、発行に日数がかかるなどの事情もあります。遅くとも3月中旬までに一度連絡し、次の点を確認しておくと事故が減ります。

  • 相談は予約が必要か
  • 初回相談に必要な持参物は何か
  • 様式4の発行までの標準日数はどれくらいか
  • 締切間近の取り扱い(受付の可否、時間帯、混雑)
  • 相談時点で計画書はどの完成度が必要か

4.3 4月16日:様式4の受付締切(実務上の最終ライン)

第19回では、4月16日が様式4の発行受付締切です。ここを過ぎると、申請締切までに書類が揃わず申請できないリスクが高まります。多忙な事業者ほど、4月に入る前に相談と依頼を終えておくのが現実的です。

▶ 関連記事:様式4が間に合わないを防ぐ|商工会議所との段取り完全ガイド

5.申請締切(4月30日 17:00)までにやること

5.1 4月下旬:最終点検は「整合チェック」が中心

締切直前のトラブルは、入力ミスと添付漏れがほとんどです。最後の週は、次のチェックを必ず実施してください。

  • 経費の名称が、計画書、見積書、入力欄で一致しているか
  • 数量、単価、合計が一致しているか
  • 実施スケジュールと内容に矛盾がないか
  • 加点・特例のチェック欄だけ入れて、根拠書類が抜けていないか
  • 様式4を含む必須書類が揃っているか
  • PDFの文字切れ、ページ順、ファイル名など提出形式に問題がないか

特に「表記ゆれ」は差し戻しや不備判定の原因になりやすいので、最後は用語統一に時間を使う価値があります。

5.2 当日提出は危険。目標は4月28日までの提出完了

電子申請は、締切日にアクセスが集中することがあります。アップロードエラー、回線不安定、最終確認の想定外などを考えると、締切日に提出する運用はリスクが高いです。実務上は、4月28日までに提出完了を目標に置くのが最も安全です。

▶ 関連記事:持続化補助金の必要書類一覧チェックリスト【保存版】

6.採択発表から交付決定、事業実施までの見通し

6.1 採択発表は7月頃予定

第19回は採択発表が7月頃予定とされている場合があります。ただし「予定」は前後する可能性があるため、資金繰りの計画では余裕を持ちましょう。

6.2 交付決定までの時間差を前提にする

採択されても、交付決定が出るまでには一定期間かかることがあります。補助事業は原則として交付決定後に発注・契約・支払いを行う必要があるため、採択直後から動けるように準備はしておきつつ、実行は交付決定後にできる段取りにしておくのが安全です。

6.3 事業完了と実績報告まで見据えておく

持続化補助金は「採択されて終わり」ではなく、事業完了後の実績報告と精算手続きまで含めて一連の流れです。申請時点で、証憑(請求書・領収書・振込記録・納品の証拠など)をどう残すか、誰が管理するかを決めておくと、採択後が楽になります。

7.行政書士としての実務アドバイス(スケジュール事故を防ぐ方法)

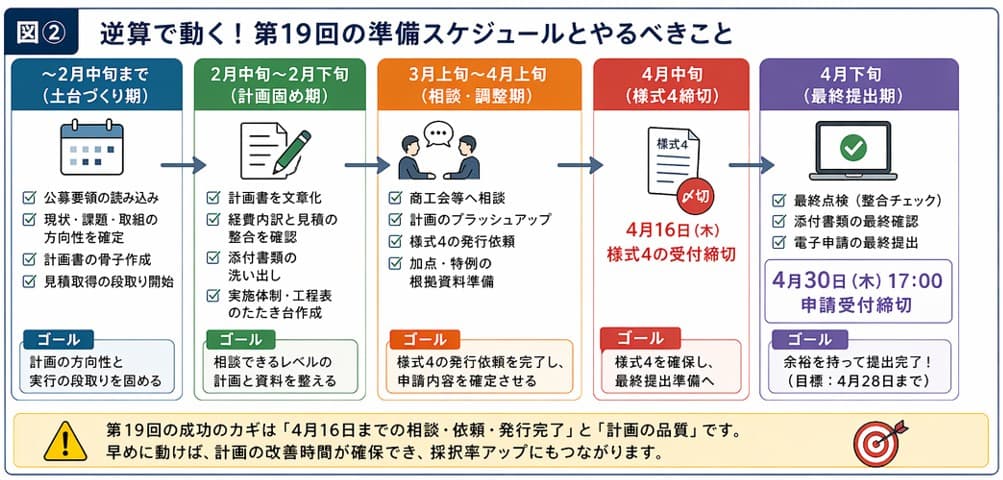

7.1 失敗しない逆算テンプレ(第19回)

第19回は、4月16日が様式4の受付締切、4月30日 17:00が申請締切です。事故を防ぐ逆算は次の通りです。

  • 4月16日までに、相談と様式4の発行依頼を完了
  • 4月上旬までに、計画書と経費内訳をほぼ確定
  • 3月6日までに、計画書の骨子、見積の段取り、添付書類の洗い出しを完了
  • 2月中旬までに、現状と課題、取組内容の方向性を確定

7.2 支援依頼の現実的なタイミングは3月前半まで

申請支援の相談が増えるのは締切直前ですが、第19回は様式4の期限が先に来るため、4月に入ってからの新規着手は難易度が上がります。計画の改善余地も小さくなり、ミスの発生率も上がります。支援を検討する場合は、3月前半までの相談開始が現実的です。

8.まとめ:第19回は「4月16日が本当の締切」

第19回のポイントは、日程そのものよりも締切構造にあります。申請締切(4月30日)より先に、様式4の受付締切(4月16日)が来ます。したがって、スケジュール管理は次の一言に集約されます。

4月30日ではなく、4月16日に間に合わせる運用で動くこと。

この発想に切り替えるだけで、締切直前の混乱が減り、計画書の品質も上がりやすくなります。

なないろバックオフィスでは、小規模事業者持続化補助金の事業計画書(様式2)の作成から、経費明細(様式3)の整理、採択後の実績報告まで、行政書士2名体制でサポートしています。 飲食・小売・サービス業・建設業など幅広い業種の支援実績があり、Webサイト制作から機械装置導入まで多様な補助事業に対応しています。 お困りの際は、お問い合わせフォームLINEメールよりお気軽にご相談ください。
